全县实现变电站全覆盖
2018-01-25
作者:欧秀银 陈道波
来源:尤溪电视台

1月23日,八字桥乡35千伏变电站建成并正式投入运行,这是我县最后一个投入运行的乡镇变电站,标志着我县实现了变电站全覆盖。



据了解,此前八字桥乡的供电要依靠邻近的管前镇变电站经两条10千伏线路进行,供电长度达15公里以上,容易造成电压不稳,供电质量较低。

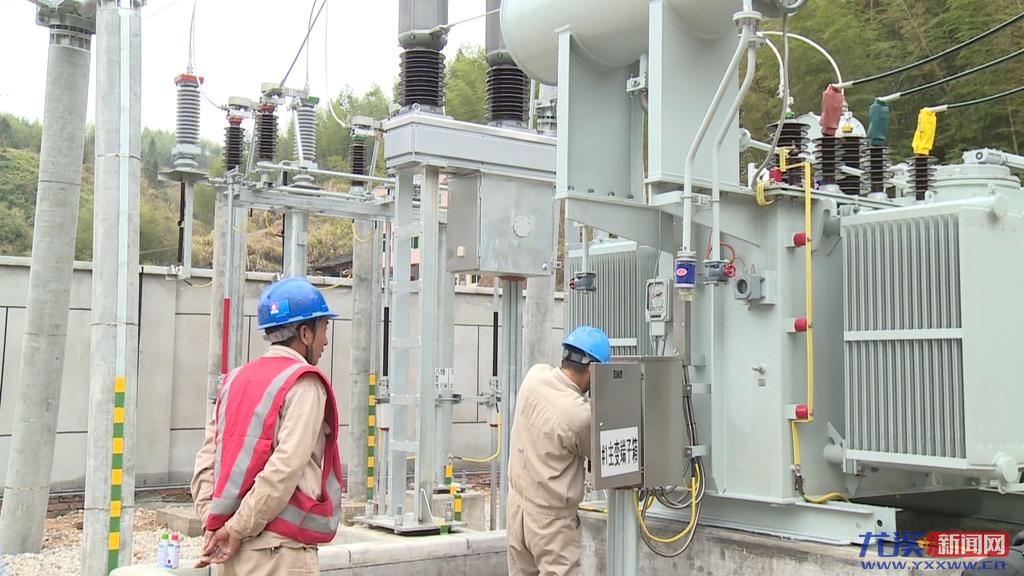

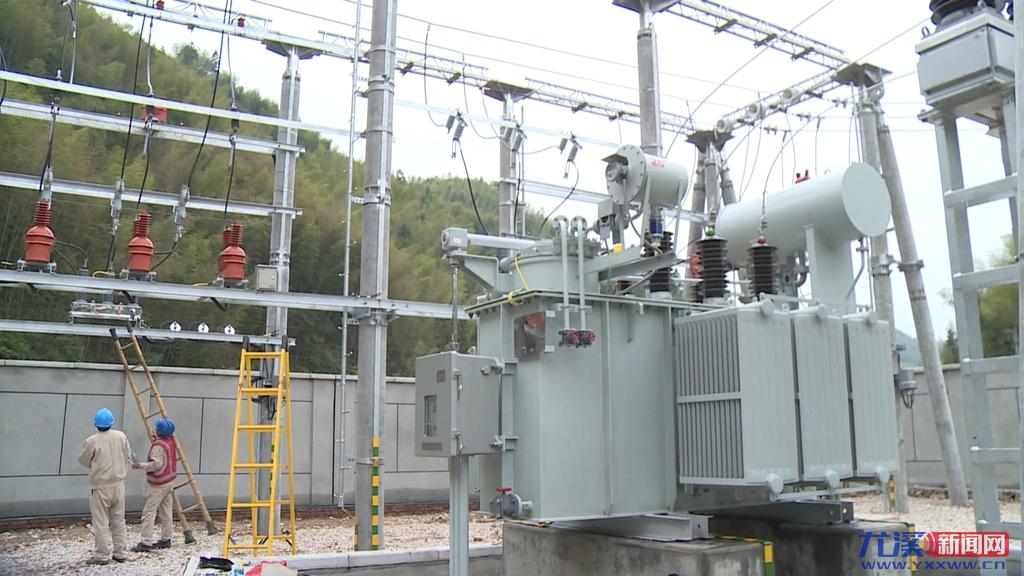

新建的八字桥乡35千伏变电站主变容量为3.15兆伏安,项目总投资289万元。县供电公司经过多次勘察,于去年6月底开工建设,工期历时7个月,比原计划提前了两个月,赶在春节前投入使用。



县供电公司银力工程公司副经理 周辉丹:“这个变电站的建成,对提高我们整个八字桥乡供电的可靠性、供电的质量和网架结构进一步的优化有重要意义。马上过年了,返乡人大批回来,用电量剧增,为了大家过上更好的年,我们会及时把这变电站投运。”
